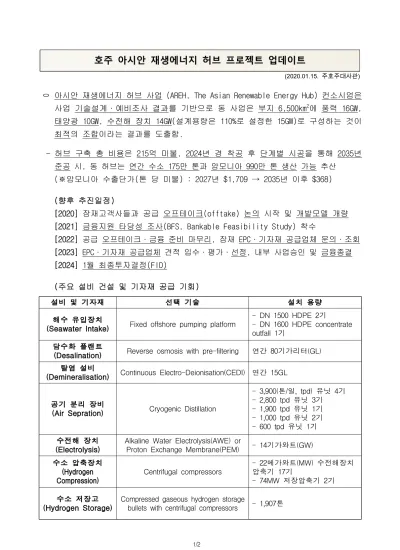

호주 아시안 재생에너지 허브 프로젝트 업데이트
설비 및 기자재 선택 기술 설치 용량
해수 유입장치
(Seawater Intake) Fixed offshore pumping platform - DN 1500 HDPE 2기
- DN 1600 HDPE concentrate outfall 1기
담수화 플랜트
(Desalination) Reverse osmosis with pre-filtering 연간 80기가리터(GL) 탈염 설비
(Demineralisation) Continuous Electro-Deionisation(CEDI) 연간 15GL
공기 분리 장비
(Air Sepration) Cryogenic Distillation
- 3,900(톤/일, tpd) 유닛 4기 - 2,800 tpd 유닛 3기
- 1,900 tpd 유닛 1기 - 1,000 tpd 유닛 2기 - 600 tpd 유닛 1기 수전해 장치
(Electrolysis) Alkaline Water Electrolysis(AWE) or
Proton Exchange Membrane(PEM) - 14기가와트(GW) 수소 압축장치
(Hydrogen
Compression) Centrifugal compressors - 22메가와트(MW) 수전해장치 압축기 17기
- 74MW 저장압축기 2기 수소 저장고
(Hydrogen Storage) Compressed gaseous hydrogen storage
bullets with centrifugal compressors - 1,907톤
(2020.01.15. 주호주대사관)
ㅇ 아시안 재생에너지 허브 사업 (AREH, The Asian Renewable Energy Hub) 컨소시엄은 사업 기술설계·예비조사 결과를 기반으로 동 사업은 부지 6,500km2에 풍력 16GW, 태양광 10GW, 수전해 장치 14GW(설계용량은 110%로 설정한 15GW)로 구성하는 것이 최적의 조합이라는 결과를 도출함.
- 허브 구축 총 비용은 215억 미불, 2024년 경 착공 후 단계별 시공을 통해 2035년 준공 시, 동 허브는 연간 수소 175만 톤과 암모니아 990만 톤 생산 가능 추산
(※암모니아 수출단가(톤 당 미불) : 2027년 $1,709 → 2035년 이후 $368) (향후 추진일정)
[2020] 잠재고객사들과 공급 오프테이크(offtake) 논의 시작 및 개발모델 개량 [2021] 금융지원 타당성 조사(BFS, Bankable Feasibility Study) 착수
[2022] 공급 오프테이크·금융 준비 마무리, 잠재 EPC·기자재 공급업체 문의·조회 [2023] EPC·기자재 공급업체 견적 입수·평가·선정, 내부 사업승인 및 금융종결 [2024] 1월 최종투자결정(FID)
(주요 설비 건설 및 기자재 공급 기회)
2/2
암모니아 플랜트 (Ammonia Plant)
Conventional ammonia synthesis loop coupled with ammonia refrigeration
and steam system
- 4,700 tpd 플랜트 4기 - 3,380 tpd 플랜트 3기 - 2,200 tpd 플랜트 1기 - 1,200 tpd 플랜트 2기 - 700 tpd 플랜트 1기 암모니아 저장고
(Ammonia Storage) Low pressure full containment tanks - 60,000톤 탱크 2기 암모니아 수출관
(Ammonia Export
Pipelines) Pipe-in-pipe(PIP) construction - DN 550(내부) 파이프라인 2 예비 축·발전 장치 Hydrogen gas turbines and
lithium batteries - 10MW 수소가스터빈 6기 - 2MW/20MWh 리튬전지 15기
끝.
